积极运用施工新工艺 确保质量进度双达标——奉庄公路中修工程
来源: | 作者:工程部 | 发布时间: 2016-11-23 | 3170 次浏览 | 分享到:
        奉庄公路(竹港桥~环城西路)中修工程,东起环城西路,西至竹港桥东端桥接坡,道路全长898m,车行道宽度15m,主要施工内容:一是水泥板块路段,对机动车道20cm水泥板块破碎再生水稳、15cm水泥稳定碎石、0.6cm稀浆封层、8cmAC-25C(0.35%抗车辙剂)、4cmAC-13C(SBS改性沥青);二是重排机动车道两侧侧石;三是交叉口及路口进行沥青混凝土接顺处理。弘路公司从7月6日至10月14日进行了三次试验段实验,在确保多次试验成功后,工程于10月16日才正式开工,预计年底前完工。

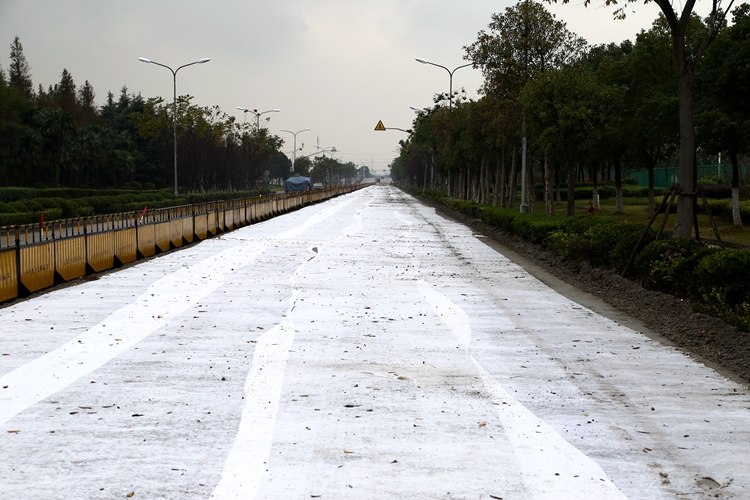

        奉庄公路中修工程通过前阶段北半幅水泥板块现场粒石化再生基层工艺的成功施工,已积累了一定的施工经验,形成了较为完整的施工流程,同时通过施工中、施工后的试验也得到了相关检测数据,在满足设计要求和施工验收规范的前提下,已开始在基层上进行15cm厂拌水泥稳定碎石的施工,待养护期结束将择日进行弯沉、压实度等相关数据的检测,试验结果符合设计要求将进入下一道工序的施工。
        通过北半幅水泥板块现场粒石化再生基层工艺积累的经验,根据建设单位等各参建单位的意见,在南半幅施工期间,拟将水泥板块现场粒石化再生基层和15cm的厂拌水泥稳定碎石的摊铺同步进行施工和养护,这对各工序的紧密衔接和质量的把控提出了更高的要求,目前项目部已认真进行计划的进一步细化和相关机械设备、人员和技术力量的落实,确保南半幅道路的成功实施,同时也为此项施工工艺在以后工程中的推广运用积累宝贵的经验。
